Re: Jakie są postępy przy budowie Gawrona?

: 2019-01-08, 15:44
autor: X_ray
Wczoraj był tylko krótki wypad z VIPami. Czwarte wyjście robocze już niedługo. :wink:

Re: Jakie są postępy przy budowie Gawrona?

: 2019-01-08, 16:53
autor: Orlik
Waldek K pisze:Marzec był podawany przez SW jako termin zakończenia prób przez stocznię, choć zdaje się prezesowi "się powiedziało" o przekazaniu okrętu do służby :wink:
Wcześniej powoływano się na kontrakt.

Inspektorat Uzbrojenia MON podpisał z konsorcjum składającym się z Polskiej Grupy Zbrojeniowej S.A. oraz PGZ Stoczni Wojennej S.A. umowę na dokończenie budowy okrętu patrolowego ORP „Ślązak”. Zgodnie z kontraktem jednostka po zakończeniu prób i badań ma zostać przekazana Marynarce Wojennej RP do końca marca 2019 roku.
http://polska-zbrojna.pl/home/articlesh ... -podpisana

Ramowy Harmonogram dokończenia budowy okrętu przewiduje rozpoczęcie prób w miesiącu lipcu 2018 r., a ich zakończenie, połączone z przekazaniem okrętu użytkownikowi, do dnia 29.03.2019 r.
https://iu.wp.mil.pl/aktualnosci.aktualnosc.260.14.html

Re: Jakie są postępy przy budowie Gawrona?

: 2019-01-08, 17:43
autor: marek8
Ech "poloniści" :gazeta:
Proszę zwrócić uwagę na użyte sformułowanie "ramowy" ;) oraz na ciekawą zagadkę logiczną który/jaki producent wyznaczyłby nieprzekraczalną datę oddania gestorowi tego co on zamówił w przemyśle okrętowym - szczególnie w tej konkretnej sytuacji :x . Przecież wszystkie tego typu "terminy" mają charakter orientacyjny i nawet jeżeli wiszą nad nimi kary umowne to jest to rozstrzygane w zupełnie niepolonistyczny sposób czyli w drodze negocjacji mających ustalić czy przyczyna opóźnienia jest zawiniona czy też nie :P
W przypadku haromongramu wstępnego czy ramowego oczywiście nic takiego nie ma miejsca :mrgreen:
No i trzeba mieć nadzieję, że charakter vipowskich wycieczek stanie się ważną nieformalną funkcją tego okrętu jako promowanie nieuświadomionych potrzeb floty wojennej w środowiskach politycznych oraz lansowanie idei Polski wielkiej na morzu... :P - gdyby do czegokolwiek i komukolwiek było to potrzebne.

Re: Jakie są postępy przy budowie Gawrona?

: 2019-01-08, 22:51
autor: Waldek K
Faktycznie, była umowa z tym terminem. Zdążyłem zapomnieć :wink:
X_ray, a wiesz może jakie vipy były wożone?

Re: Jakie są postępy przy budowie Gawrona?

: 2019-01-25, 12:55
autor: Waldek K
Prezes @PGZ_pl Stocznia Wojenna na Forum Bezp. Morskiego: w poniedziałek rozpoczynamy próby zdawcze ORP #Slazak. Do końca marca planowane ich zakończenie.
https://twitter.com/MariuszCielma/statu ... 3857845249

Re: Jakie są postępy przy budowie Gawrona?

: 2019-01-31, 13:57
autor: Waldek K
https://www.defence24.pl/marynarka-woje ... ie-slazaka
Rozpoczęły się próby zdawczo-odbiorcze patrolowca Ślązak, będące ostatnim etapem prac stoczniowych przed przekazaniem okrętu do służby. Testy realizowane są wodach Zatoki Gdańskiej na akwenie położonym na wschód i południowy-wschód od Helu. Prowadzone są one z dużą intensywnością, właściwie przez całą dobę, również w godzinach nocnych.
....
Próby morskie Ślązaka trwają już 2,5 miesiąca. W tym czasie pracownicy PGZ Stocznia Wojenna oraz współpracujących z nią firm sprawdzili prawidłowość działania wszystkich urządzeń i systemów okrętowych oraz przeprowadzili ich regulację. Usuniętych zostało kilka usterek m.in. w układzie przekładni, systemu wentylacji i zasilania elektrycznego. Wykonano próbne strzelanie do celów nawodnych z armaty kalibru 76 mm Super Rapid oraz zdalnie kierowanych stanowisk artyleryjskich kalibru 30 mm MARLIN-WS.
Przeprowadzone zostały również testy urządzeń łączności i nawigacji oraz systemów walki. Wymagało to współpracy z innymi jednostkami Marynarki Wojennej oraz Sił Powietrznych, podczas której sprawdzano m.in. możliwości okrętu w zakresie wykrywania i śledzenia celów powietrznych, działania systemu identyfikacji „swój-obcy” (IFF) czy komunikacji niejawnej wg standardów NATO. Prezes spółki PGZ Stocznia Wojenna zwrócił uwagę, że jej zadaniem jest zintegrowanie wszystkich elementów w ramach okrętu.
Próby zdawczo-odbiorcze polegają na wykonaniu przez okręt zadań określonych programem prób zatwierdzonym przez Inspektorat Uzbrojenia. Są one realizowane pod nadzorem powołanej przez IU komisji odbiorczej składającej się z przedstawicieli wielu instytucji wojskowych. Zakończenie programu tych prób zaplanowano na koniec marca.
To samo tu: http://dziennikzbrojny.pl/aktualnosci/n ... ego-slazak

Re: Jakie są postępy przy budowie Gawrona?

: 2019-02-13, 09:48
autor: Waldek K

Re: Jakie są postępy przy budowie Gawrona?

: 2019-02-19, 10:39
autor: szafran
Krótki powrót z fotograficznej emerytury
http://odwaszegofotokorespondenta.blogs ... -2019.html

Re: Jakie są postępy przy budowie Gawrona?

: 2019-02-25, 15:10
autor: Waldek K
Wywiad z prezesem PGZ SW
https://portalstoczniowy.pl/wiadomosci/ ... ki-wywiad/
Taka ciekawostka:
Czy stocznia jest w stanie samodzielnie zbudować kadłub dużego okrętu, np. fregaty?
Tak. Analizowaliśmy tę kwestię i już w tym momencie jesteśmy w stanie zbudować taki kadłub, ale myślimy o pewnych modyfikacjach infrastruktury, które by nam pomogły zrobić to jeszcze sprawniej. Jeżeli chodzi np. o kadłub 120-130 metrowy, to PGZ Stocznia Wojenna nie będzie miała dużego problemu z jego budową, zwodowaniem i wyposażeniem. Ale oczywiste jest, że my nie mamy projektu takiego okrętu. Musielibyśmy go zakupić za granicą. Jeżeli zaś w programie Miecznik chcielibyśmy wykorzystać licencję na okręty MEKO A-100, której właścicielem jest dzisiaj Inspektorat Uzbrojenia, to jako stocznia jesteśmy w stanie samodzielnie zmodyfikować projekt, żeby wydłużyć okręt. Trzeba jednak podkreślić, że w tym przypadku nie mówimy o nowym projekcie, tylko o wydłużeniu tego okrętu, którego dokumentacją dysponujemy.
Kilka stron wcześniej, przedstawiłem "gotowy projekt"...
Obrazek
...nie ma za co. Numer konta gdzie przesłać? :lol:

Re: Jakie są postępy przy budowie Gawrona?

: 2019-02-25, 15:40
autor: AdrianM
Przezornie umieściłem już to w wątku "bajkopisarstwa". Fakt, że pewnie byłby to najsensowniejszy projekt to nie zmienia faktu, że w tym całym zamieszaniu z fregatami naprawdę nie o to chodzi co można w Polsce zrobić, a raczej o to by jednak nie robić męczącej czasowo-budżetowo serii okrętów. Jeśli taka ratunkowa budowa kolejnego Ślązaka nie przejdzie to tylko powrót do używek pozostaje - co IMO może być celem samym w sobie tej nowej koncepcji i przeciągnięcia kolejny raz przez spirale analiz.

Wedle danych w zeszłym roku na modernizacje MW poszło 467 mln PLN, więc tak poważnie na to patrząc chyba nie ma o czym mówić - choć tak niska kwota jest zaprawdę niebywałem osiągnięciem obecnego MON na tym polu. Zasadniczo dziwić chyba nie może, że w takich realiach finansowych budowa kolejnego Ślązaka może się jawić w oczach gestora jako powtórka z rozrywki wedle koncepcji 18+

Re: Jakie są postępy przy budowie Gawrona?

: 2019-02-26, 10:07
autor: Waldek K
Remonty i modernizacje istniejących okrętów też są w tych 467 mln, czy to inna pula?
A czy nie jest tak, że w ubiegłym roku nie było na co wydać więcej? Zrealizowano jakieś płatności za dwa kolejne Kormorany, za holowniki i NDR. Może jeszcze jakieś systemy brzegowe i to było tyle. W tym roku pójdą kolejne płatności za w/w, ma ruszyć budowa Ratownika i pewnie będzie jakaś większa płatność za Ślązaka. Tyle. Jeśliby rzeczywiście ruszył Miecznik, to myślę, że wydatki wzrosną, ale kiedy to będzie? Oczywiście zaliczka przy zamówieniu, potem min. 2 lata projektowania, prób modelowych i zatwierdzania dokumentacji (zapewne śladowe kwoty), więc realny wzrost nakładów na MW, to tak około 22 roku. Chyba że używane o.p. by się trafiły.

Re: Jakie są postępy przy budowie Gawrona?

: 2019-02-26, 14:19
autor: Peperon
Waldek K pisze:Remonty i modernizacje istniejących okrętów też są w tych 467 mln, czy to inna pula?...
Z Dziennika Zbrojnego...

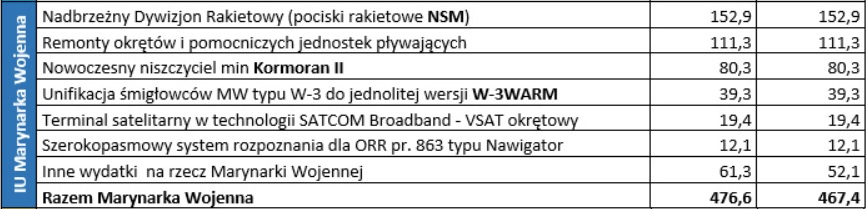

IU Marynarka Wojenna.jpg
IU Marynarka Wojenna.jpg (76.83 KiB) Przejrzano 8184 razy
Więcej na: http://dziennikzbrojny.pl/aktualnosci/n ... -2018-roku

Re: Jakie są postępy przy budowie Gawrona?

: 2019-02-27, 10:36
autor: Waldek K
Dzięki Peperon. Dziwi w tym zestawieniu brak pozycji "Holownik" i Ślązak. Czyżby nie było żadnych płatności w ubiegłym roku?
Skoro remonty i modernizacje także w to wchodzą, to jeśli ruszą "Orkany", także podbiją tę kwotę, choć z drugiej strony NDR już chyba popłacony, więc tu ubędzie....

Re: Jakie są postępy przy budowie Gawrona?

: 2019-02-28, 11:20
autor: Edward Teach
https://wiadomosci.wp.pl/wypadek-na-orp ... 758704257a

Wypadek na pokładzie Ślązaka. Na szczęści chyba nic groźnego.

Re: Jakie są postępy przy budowie Gawrona?

: 2019-02-28, 20:32
autor: Peperon
Edward Teach pisze:https://wiadomosci.wp.pl/wypadek-na-orp ... 758704257a

Wypadek na pokładzie Ślązaka. Na szczęści chyba nic groźnego.
Tu też jest info...
https://www.defence24.pl/wypadek-podcza ... soba-ranna

Re: Jakie są postępy przy budowie Gawrona?

: 2019-03-02, 18:45
autor: szafran
